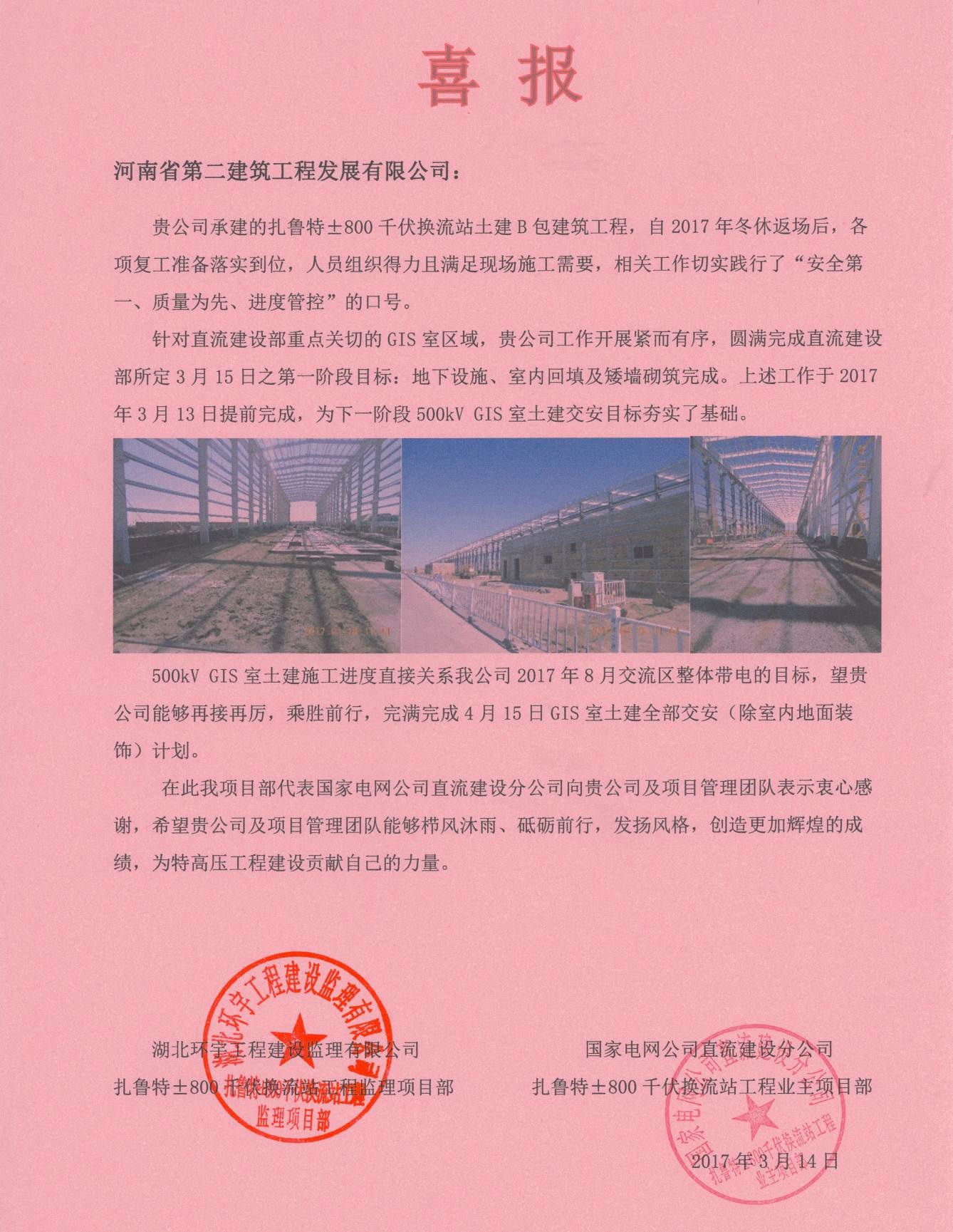

節后至今,扎魯特±800千伏換流站項目部為保證500kV GIS室節點計劃的順利完成, 在項目經理秦釗的帶領下,充分發揚“吃三睡五干十六”的精神,夜以繼日,克服重重困難, 于2017年3月13日提前完成了***階段的目標,為土建交安工作夯實了基礎,受到業主及監理單位的一致肯定和贊揚!
自冬休返場以來,我項目充分總結了去年管理模式的不足之處,吸取教訓,重新策劃、安排部署各項工作,調整工作模式,齊心協力,取得了良好的效果。
1.質量方面:嚴把質量關,精益求精,尤其是防火墻模板的拼裝及防火墻的施工工藝等,即要做出亮點,又要高質量、高標準的展示出公司的質量水平。
2.安全方面:為了杜絕和糾正一切違章行為,專門成立了安全督察小組,每天進行現場安全檢查、監督及整改工作,做到與工人同進同出。安全督察小組的成立,起到了顯著的作用,讓其他參建單位陸續效仿。
3.針對內業、資料等滯后現象,召開專題會議并進行了資料相關培訓,明確了各施工管理人員的內業分工, 并列出具體的完成時間及相關人員簽字等。 目前,內業作業已在逐漸完善中,其內業質量方面也得到了極大的改善和提高!
4.針對3月15日的***階段目標, 秦經理親自安排并每天親自現場指揮施工,盡***大努力開展更多的作業面,盡量做到不窩工。各施工班組在秦經理的管理下,積極的配合工作,夜以繼日開展工作。每天召開例會,針對各施工班組反應的施工困難等問題,秦經理會親自安排專人進行跟蹤解決,并落實到位,確保提高一切施工條件。經過大家的共同努力,終于提前并高質量、高標準的完成了500kV GIS室地下設施、室內回填土、矮墻砌筑等工作,為土建交安工作做了夯實的基礎。
在業主及監理的肯定和鼓勵下,我們會再接再厲,乘勝前行,繼續發揚公司團結拼搏、創新超越、立強無息、穩健進取的精神,力保4月15日GIS室全部土建交安(除室內地面裝飾)計劃的實現。
安全督察小組成員
