原陽潤原100MW風電項目升壓站倒送電圓滿成功
發布時間:2023-12-08  瀏覽量:1837次

2023年12月5日17時07分,歷經晝夜“奮戰”,原陽潤原100MW風電項目升壓站倒送電圓滿成功。截至目前,站內各設備運行安全穩定,儀表、保護及控制系統均準確無誤。

1-1

該工程新建110kV升壓變電站占地面積5310㎡,構筑物占地面積2560㎡。站內由南到北設置了生產區、辦公區,南部生產區主要包括預制艙和15MW/30MWh儲能裝置,室外配電裝置主要包括1臺容量為100MVA主變、GIS高壓成套設備、1臺站用接地變、1套容量±24Mvar SVG裝置及110kV構架等。通過35kV集電線路接入至110kV升壓站,新建一回110kV送出線路,采用架空線路接至110kV官渡變電站,線路長約1.4km。

安裝調試完成后,升壓站內設備不帶電情況下進行了多次模擬操作流程,安排專人專項負責各關鍵環節及區域,加大與電網公司的協調跑辦,組織參建單位、各設備廠家及調試單位技術人員提前駐守升壓站,全面調試各類電氣設備,確保倒送電安全順利。

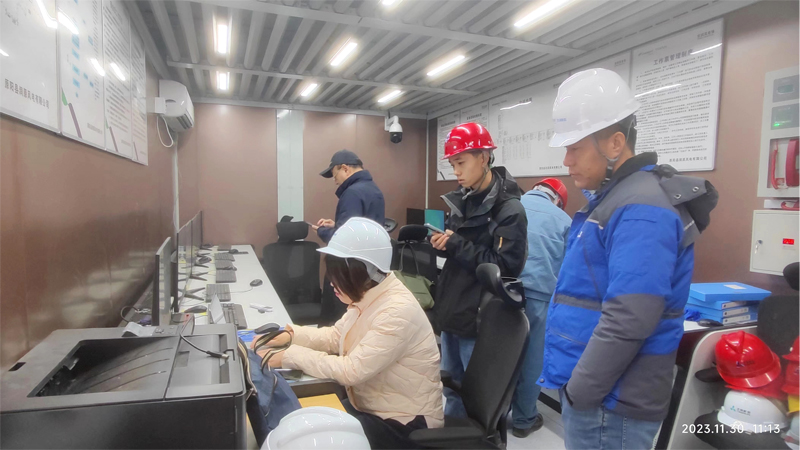

11月30日,按照國網河南省電力公司關于發電廠并網運行管理要求,參照《風力發電機組并網安全條件及評價規范》有關要求,國網河南省電力公司對原陽潤原100MW風電項目(哲潤風力發電場、哲潤儲能電站)并網前進行了安全檢查。

2-1

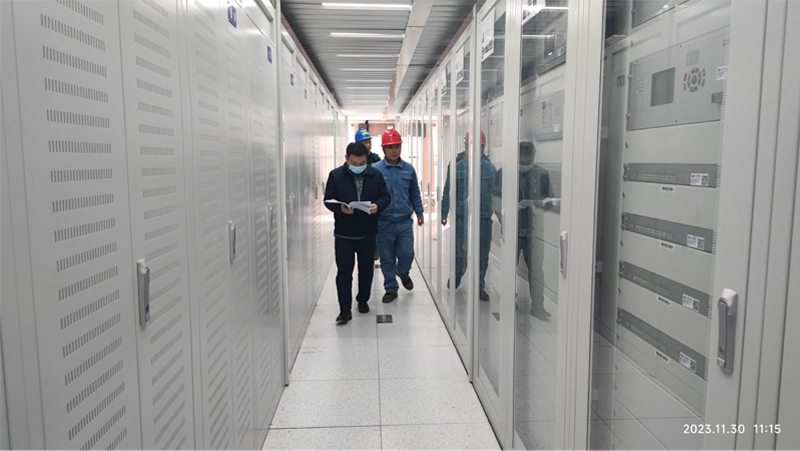

通過現場檢查、資料查閱、與現場人員交流等方式,完成了繼電保護、直流、自動化、通信、網絡安全、生產準備等有關專業并網前安全檢查工作。

3-1

在嚴保安全、質量的前提下,項目部加強內部管控力度,日夜兼程搶工期,建設專班協同參建各方“找問題、解難題”,細化重點任務分工,梳理送電流程,多次組織安全、運維等實操培訓,以保證倒送電期間快速響應并協調處理各類問題。

4-1

項目自開工建設以來,業主方和公司領導高度關注項目進展,多次親赴現場查看建設情況、解決困難難題,為推動項目建設起到了關鍵作用。12月5日下午,北京天潤新能投資有限公司華東區域開發總經理張鵬、華東區域工程總監任浩、河南分公司總經理邱尚遠一行到原陽潤原100MW風電項目110kV升壓變電站,現場查看設備設施運行情況,聽取我公司對項目建設的工作匯報。

5-1
此次順利實現倒送電是工程建設的有力保證,項目部將緊盯全容量并網發電目標,持續發揚攻堅克難、艱苦奮斗的工作作風,克服征地困難、阻工嚴重、外部建設環境復雜多變等困難和障礙,全力推進項目建設,如期完成履約目標。
